【知识分享】最新外墙保温施工方案!

  一、施工准备

  1、主要材料:70mm(90mm)厚和100mm(110mm)厚,不低于20Kg/m³B1级聚苯板,聚合物胶粘剂,耐碱玻璃纤维网格布,塑料螺栓,70mm(100)A级岩棉防火隔离带。

  2、主要机具:成品吊篮、搅拌器等。

  3、施工工具有壁纸刀、螺丝刀、剪刀、 钢丝刷、手锯、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、锤子、阴阳角抹子、托线板、2m靠尺等。

  4、作业条件:

  1、基层抹灰已验收合格;

  2、门窗框、外墙面的洞口脚手眼等已安装处理完毕,且验收合格。

  5、外墙做法:

  外墙涂料保温做法:

  1、BM连锁砌块200厚

  2、刷刷界面剂一道

  10厚1:3水泥砂浆打底

  10厚1:2.5水泥砂浆找平扫毛

  3、聚合物胶粘剂粘贴70(100)厚聚苯板B1级(阳台、栏板、腰线、空调台等部位20厚聚苯板B1级)。

  4、4厚聚合物抹面胶浆160g/㎡耐碱玻纤网格布 ,单层设置。塑料螺栓不少于7个/㎡辅助锚固,螺栓应固定在聚苯板表面,外挂网格布、抹面胶泥, 表面铁抹子压光,外带水刷。

  5粘接砂浆粘贴面积不小于40%,每平米不少于5.5㎏。

  ⑥每层设置宽300mm防火隔离带,憎水性A级岩棉(容重100Kg/m³)

  ⑦、刷弹性底涂,刮柔性腻子,外墙涂料。

  (3)、外墙其它部位做法:

  1、外墙挑出构件及附墙部位(雨篷、空调搁板及侧板、外挑造型、女儿墙内侧等)采用20厚B1级聚苯板。

  2、 单元入口、屋面女儿墙上造型详见效果图。

  ③、窗口上檐和外挑装饰构件大于60mm做滴水槽,小于60mm的鹰嘴,窗台空调板上部抹玻化微珠找坡。

  二、操作工艺

  1、 工艺流程

  外墙涂料饰面外墙:结构基层处理、材料及工作准备——吊垂直线、弹控制线——基面润湿——抹粘贴砂浆——粘贴聚苯板——冲击钻打孔、安装锚固件塑料套管、涨钉固定锚固件——抹底层抗裂砂浆——耐碱玻纤网格布(160g/㎡)——抹面层抗裂砂浆——验收合格——面层施工(外墙弹性涂料)

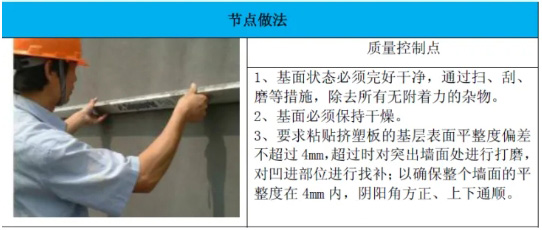

  1.基层清理、抹灰

  2.预粘板端粘贴网格布

  窗洞口四周需预先粘贴板边翻包网格布,网格布宽度(板厚+200mm)窗口四周加45°斜拉网格布,宽200mm长400mm

  3.砂浆搅拌

  4.保温板排版

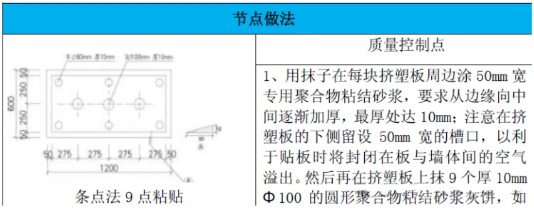

  5.聚苯板粘贴控制

  6.聚苯板粘贴

  7.门洞口保温板拼接

  8.保温钉平面布置(进入基层墙体不小于50mm)

  聚苯板粘贴完后12小时以后,允许锚栓固定。

  9. 抹第一遍面层聚合物抗裂砂浆

  10. 贴网格布

  11.阴阳角具体做法

  12. 抹面层聚合物抗裂砂浆

  13.质量标准

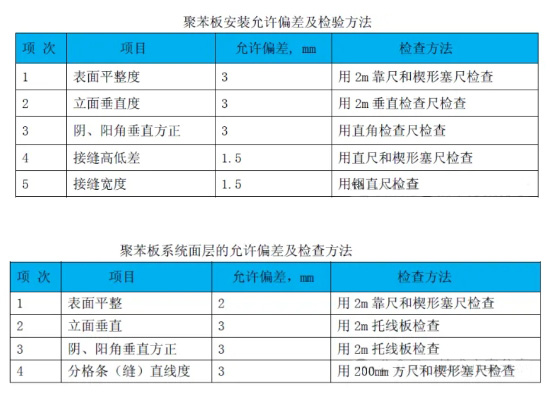

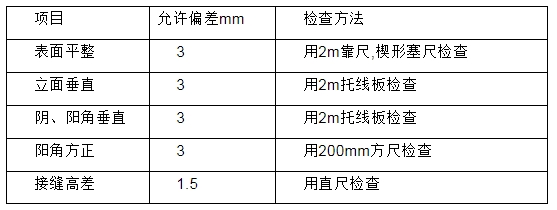

  2、聚苯板安装应上下错缝,聚苯板安装的允许偏差应符合下表的规定。

  聚苯板安装的允许偏差及检查方法

  五、工程验收

  1、外墙外保温工程应在聚苯板粘贴完后进行隐检,抹灰完成后进行验收。

  2、外墙外保温工程验收时应检查下列文件和记录

  (1) 外墙外保温工程的施工图,设计说明及其它设计文件。

  (2)外墙外保温工程所用材料的产品合格证书,盖有关章的法定检测部门出具的检测报告,进场验收记录。

  3、外墙外保温工程的检验批和检查数量应符合下列规定:以每500—1000㎡划分为一个检验批,不足500㎡也应划分为一个检验批,每个检验批每100㎡应至少抽查一处,每处不得小于10㎡。

  4、抹面砂浆与聚苯板必须粘结牢固,无脱层,空鼓。

  检验方法:观察,用小锤轻击检查,检查施工记录。

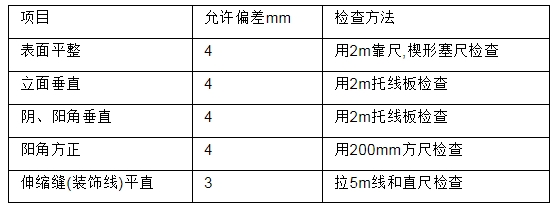

  5、保温墙面层的允许偏差,应符合下表的规定。

  保温墙面层允许偏差及检验方法

  不允许出现负偏差。

  6、保温面层的外饰面质量应符合相应的施工及验收规范。

  六、安全文明施工

  施工现场的科学化管理,将大大提高文明施工水平,加快工程进度,搞好材料节约,特采取以下措施:

  1、施工现场

  严格执行国家及沈阳市有关现场安全管理条例及方法.

  建立严格的安全教育制度,坚持入场教育、坚持每周按班组召开安全教育研讨会,增强安全意识,使安全工作落实到广大职工上。

  强化安全法制观念,严格执行安全工作文字意识,双方认可,坚持特殊工种持安全操作证上岗制度等。

  建立定期检查制度。经理部每周组织各部门、各分包方对现场进行一次安全隐患检查,发现问题立即整改;对于日常检查,发现危急情况应立即停工,及时采取措施排除险情。

  本着责任到人的原则,在施工现场设立专职安全员一名,负责现场的安全文明。

  (1)进入施工现场必须戴好安全帽,2米以上高处作业系好安全带,特殊工种要穿劳保服。

  (2)禁止工人在施工现场追逐打闹,乱讲脏话。

  (3)严禁违章作业和酒后上岗。

  (4)严禁穿拖鞋、夏季施工严禁赤背、光脚、穿三角裤。

  (5)特殊工种必须持证上岗,非机械操作禁止动用机械设备。

  (6)施工现场不准吸烟。明火作业必须申请动火手续,易燃易爆品附近禁止明火作业。

  七、现场材料管理

  要设置专职材料员,对工程所用材料,强化质量认证制度。对不符合要求的材料,坚决不可入库。

  做好出库入库工作,并对施工部位的材料消耗,做严格的记录。

  材料的包装,要及时的回收,并注意材料的防窃,防火工作。

  来源:技术方案分享公众号
